施工進捗

現在工事中の一部のお客様をご紹介します

1878件中236~240件を表示

進捗状況

「網走市」工事開始です!
2023-04-13  網走市のO様の太陽光発電設備設置工事が開始しました(*^0^*)/杭とフェンスの位置出し、材料搬入などが終わり、本日は杭打ち工事を行いました!こちらの発電所にはソーラーフロンティア製495Wのパネルが252枚設置されます。発電が待ち遠しいです♪
>> 詳細を見る ]
進捗状況

「網走市」杭打ち工事!
2023-04-13  こちらのA様の網走市の太陽光発電設備設置工事現場では、引き続き杭打ち中!63本中48本杭打ち完了!残り18本!気合い入れます!(`・ω・´)
>> 詳細を見る ]
進捗状況
「網走市」埋設管工事等!

2023-04-13  こちらのA様の網走市の太陽光発電設備設置工事現場では、埋設管工事、架台部材・電材場内移動、パネル間配り、門扉設置いたしました(^^♪主役のパネルはまだまだ登場しませんが引き続き土台作りに力を入れます!!
>> 詳細を見る ]
進捗状況
「津別町」電柱回り工事

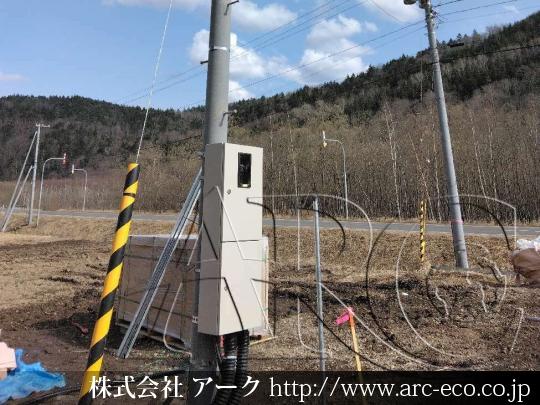

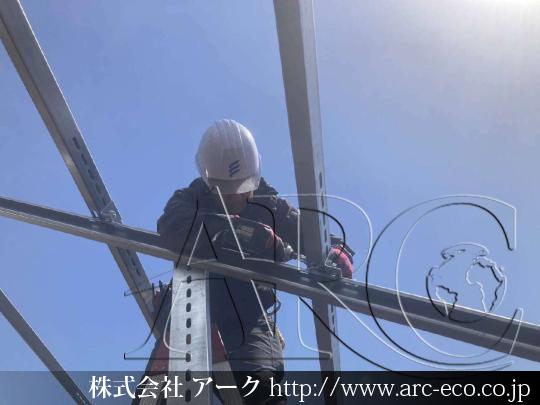

2023-04-13  こちらのN様の津別町の太陽光発電設備設置工事現場では、電柱回りの工事を行いました!安全帯を付け今日も安全第一に行いました。パネル設置まであと少し!!気を引き締めて安全に取り掛かります!
>> 詳細を見る ]
進捗状況
「津別町」電気工事!

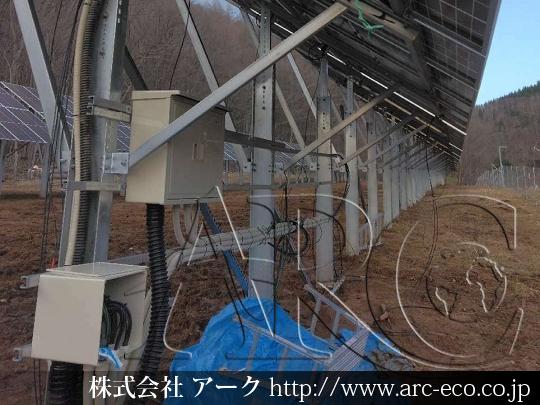

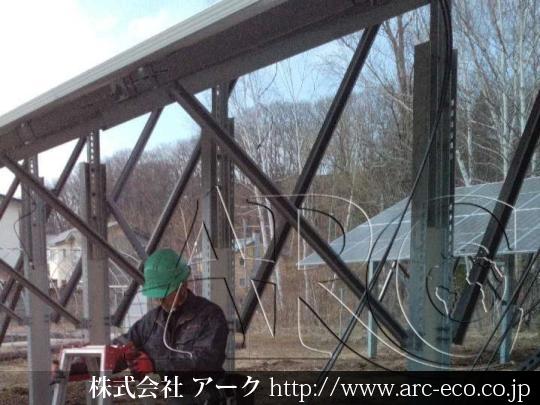

2023-04-12  こちらのS様の津別町の太陽光発電設備設置工事現場では、パワコン、電柱まわりの電気工事などを行いました(´-`*)
>> 詳細を見る ]
